В системе жизни

Годовой отчет
ОАО «Тюменьэнерго»
за 2013 год

5.1. Инвестиционная деятельность

Параметры инвестиционной деятельности

Общий объем финансирования скорректированной инвестиционной программы ОАО «Тюменьэнерго» за 2013 год запланирован в размере 13 364 млн руб. (с НДС), фактически профинансировано 12 940 млн руб. (с НДС), что составило 96,8 % от плана.

Объем освоения капитальных вложений за 2013 год запланирован в размере 11 639 млн руб. (без НДС), фактическое освоение составило 11 795 млн руб. (без НДС), что составило 101,3 % от плана.

План инвестиционной программы ОАО «Тюмень­энерго» за 2013 год по вводу основных фондов сформирован в объеме 8 681 млн руб. (без НДС), объем введенных основных средств составил 8 267 млн руб. (без НДС), что составило 95,2 % от плана.

Основные параметры инвестиционной деятельности ОАО «Тюменьэнерго» за 2013 год представлены в таблице.

Освоение

Ввод ОФ

Финансирование

Ввод мощности

млн руб., без НДС

млн руб.

млн руб. с НДС

МВА

км

11 795,49

8 267,32

12 940,31

649,19

90,44

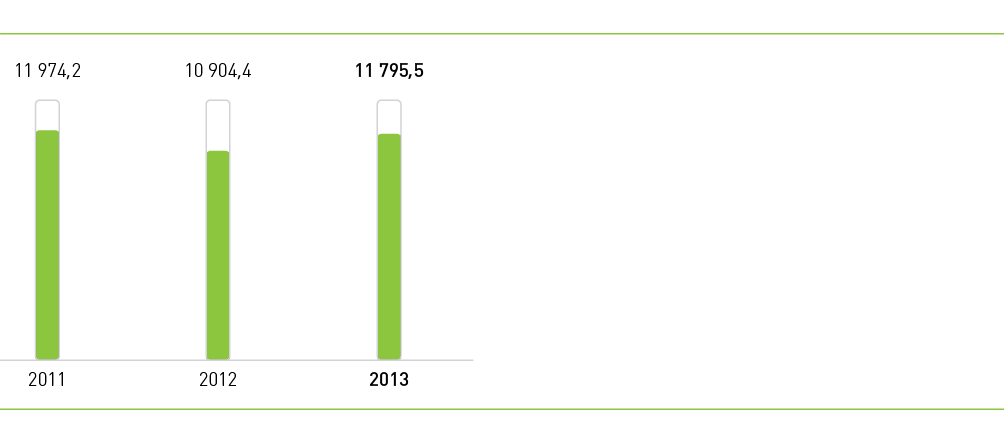

Динамика капитальных вложений за период 2011 — 2013 гг., млн руб. без НДС

Анализируя динамику инвестиционной деятельности ОАО «Тюменьэнерго» в целом, можно отметить, что объем инвестиций в 2012 году по отношению к 2011 году уменьшился на 8,9 %, объем капитальных вложений в 2013 году увеличился на 6,7 % по отношению к 2012 году. Это объясняется увеличением общего планового объема ИПР 2013 года по отношению к предыдущему 2012 году.

Направление и структура капитальных вложений

В 2013 году ОАО «Тюменьэнерго» осуществляло инвестиции в основной капитал в форме капитальных вложений, которые включают в себя затраты на новое строительство, расширение, реконструкцию и техническое перевооружение действующих объектов, приоб­ретение оборудования и другие расходы капитального характера.

Основные направления инвестиционной деятельности

Основные направления, млн руб.

2013 план

2013 факт

Отклонение

Инвестиционная программа, в т. ч.

11 639

11 795

1 %

Техническое перевооружение и реконструкция, в том числе:

4 789

3 829

–20 %

— технологическое присоединение

628

749

19 %

Новое строительство, в том числе:

6 850

7 961

16 %

— технологическое присоединение

682

804

18 %

Приобретение электросетевых активов

0

5

СПРАВОЧНО.

Технологическое присоединение

1 310

1 553

19 %

Мероприятия инвестиционной программы направлены на повышение надежности электроснабжения существующих потребителей и ликвидацию дефицита мощности.

Все работы по новому строительству, техническому перевооружению и реконструкции, запланированные на 2013 год, выполнение которых обеспечивает надежное электроснабжение городов и населенных пунктов, промышленных предприятий, выполнены в полном объеме.

Наиболее важные объекты инвестиционной программы 2013 года, введенные в эксплуатацию в 2013 году:

  • Расширение ОРУ 110 кВ ПС Восток до схемы 110—13 с заходами ВЛ 110 кВ, необходимое для повышения надежности электроснабжения прилегающих промышленных и коммунально-бытовых потребителей г. Нижневартовска;
  • Реконструкция ВЛ 110 кВ Полоцкая — Пимская (2-я очередь), необходимая для повышения надеж­ности работы сети, снижения вероятности возникнове­ния аварийных ситуаций, для гарантированного и качественного отпуска электроэнергии потребителю в полном объеме с характеристиками согласно ГОСТ;
  • Строительство ПС 110/10 кВ Комарово с двухцепной КЛ 110 кВ в г. Тюмень, необходимое для обеспечения растущей потребности в электрической мощности и энергии коммунально-бытовых потребителей в г. Тюмени;
  • Строительство ПС 110/10 кВ Камышинская с двухцепной КЛ 110 кВ в г. Тюмень, необходимое для покрытия дефицита мощностей объектов жилищного и социально-культурного назначения г. Тюмени и разгрузки ПС, имеющих предельную загрузку;
  • Строительство ПП 110 кВ в районе п. Лимбяяха с ВЛ 110 кВ УГРЭС — Уренгой, необходимое для обеспечения надежного электроснабжения потребителей п. Лимбяяха, реализации схемы выдачи мощности Уренгойской ГРЭС.

Строительство новых объектов электросетевого хозяйства и реновация основных фондов ОАО «Тюмень­энерго» направлены на стабильное развитие трех российских регионов: ЯНАО, ХМАО — Югры
и Тюменской области, территория которых входит в зону ответственности Общества.

Структура ввода ОФ по ОАО «Тюменьэнерго» в 2013 году, млн руб.

Объем введенных в 2013 году основных фондов составил 8 267,32 млн руб. (в том числе 45,5 % от общей суммы ввода приходится на новое строительство, 54,4 % — на реконструкцию, 0,1 % — на приобретение профильного имущества).

В результате инвестиционной деятельности за 2013 год ввод производственных мощностей составил 90,442 км, 649 МВА; прирост баланса мощности — 76,694 км, 358 МВА.

Выполнение ввода основных фондов

2013 год

ввод ОФ, млн руб.

вводимая мощность

прирост баланса мощности

км

МВА

км

МВА

План

8 682

63,4

524,5

63,4

302,1

Факт

8 267

90,4

649,0

76,7

358

 % выполнения

95,2

143

124

121

119

Долгосрочная инвестиционная программа

Инвестиционная программа Общества
на 2012—2017 гг. утверждена приказом Минэнерго России от 11 мая 2012 года № 251.

Долгосрочная инвестиционная программа ОАО «Тюменьэнерго» направлена на надежное электроснабжение потребителей и удовлетворение спроса на электрическую энергию как промышленных предприятий, так и населения; обеспечение надежности электроснабжения с соблюдением нормативных требований по качеству электрической энергии; увеличение рынка предоставляемых услуг по передаче электрической энергии; снижение потерь электрической энергии в сетях; эффективное снижение издержек на поддержание электросетевой инфраструктуры.

Инвестиционная программа на 2012—2017 гг. также учитывает основные параметры прогноза социально-экономического развития Российской Федерации, а именно: сохранение тарифа на передачу электрической энергии на уровне цен 2011 года до 1 июля 2012 года и последующее сдерживание роста тарифа.

Инвестиционная программа, составленная с учетом прогноза потребления электроэнергии на территории Ханты-Мансийского автономного округа — Югры, Ямало-Ненецкого округа и юга Тюменской области, имеет следующие параметры:

  • финансирование — 69 461 млн руб. (с НДС);
  • капитальные вложения — 61 416 млн руб.;
  • объем вводов — 66 128 млн руб.;
  • ввод трансформаторных мощностей — 2 155,7 МВА;
  • ввод линий электропередачи — 1 705,4 км.

Инвестиционная программа на 2012—2017 гг. учитывает обеспечение уровня агрегирования в разрезе целевых программ, при этом ОАО «Тюменьэнерго» имеет следующие целевые программы:

  • энергосбережение и повышение энергетической эффективности;
  • создание систем противоаварийной и режимной автоматики;
  • создание систем телемеханики и связи;
  • установка устройств регулирования напряжения и компенсации реактивной мощности;
  • реновация основного и вспомогательного
    оборудования;
  • инновационное оборудование, материалы,
    технологии;
  • мероприятия по антитеррористической защищен­ности объектов;
  • программа перспективного развития систем учета электроэнергии на розничном рынке в сетях ОАО «Тюменьэнерго» на 2010—2016 гг.

Выполнение инвестиционной программы ОАО «Тюмень­­энерго» на 2012—2017 гг.
позволит достичь:

  • Бесперебойного, качественного и надежного энерго­снабжения потребителей электрической энергии, как коммунально-бытовых, так и промышленных, для чего осуществляется приведение электрической сети 110 кВ Тюменской энергосистемы в соответствие с нормами проектирования путем строительства переключательных и секционирующих пунктов, а также новых транзитных воздушных линий между существующими центрами питания, что в свою очередь значительно повышает надежность электроснабжения существующих подстанций, принадлежащих ОАО «Тюменьэнерго» и потребителям, а также создает возможность присоединения новых подстанций;
  • Организации в крупных городах Тюменской энергосистемы, таких как Новый Уренгой, Нижневартовск, Ханты-Мансийск, Тюмень, кольцевых, наиболее надеж­ных схем электроснабжения по сети 110 кВ;
  • Опережающего темпа развития электросетевой инфраструктуры по отношению к росту энергопотребления, для чего осуществляется строительство в городах и населенных пунктах новых подстанций 110 кВ, а также увеличение трансформаторной мощности на существующих подстанциях 110 кВ для покрытия их перспективного роста нагрузки;
  • Присоединения к Тюменской энергосистеме удаленных энергорайонов с децентрализованным электроснабжением, для чего осуществляется:
  • в Ямало-Ненецком автономном округе — строитель­ство электрической связи 220 кВ Салехардского энергорайона с Тюменской энергосистемой, а также строительство распределительной сети 110 кВ в городах Салехарде, Лабытнанги для осуществления их централизованного электроснабжения;
  • в Ханты-Мансийском автономном округе — Югре — строительство электрической связи 110 кВ Березовского энергорайона с Тюменской энерго­системой для осуществления централизованного электроснабжения района.

Для поддержания требуемого уровня надежности электроснабжения потребителей и обеспечения необходимой пропускной способности сети обеспечивается проведение работ по реконструкции объектов, в том числе замена выработавших эксплуатационный ресурс масляных выключателей на элегазовые и вакуумные, усиление сети с заменой провода на большее сечение на ЛЭП с заменой трансформаторов питающих подстанций на большую мощность, модернизация каналов связи и передачи данных диспетчерского и технологического управления.
