Тюменьэнерго

Содержание

Размер шрифта:

5.5. Развитие сети связи и информационных технологий

ОАО «Тюменьэнерго» является современной энергетической компанией, которая в своем развитии делает ставки на перспективные информационные технологии.

Общество осуществляет планомерное развитие корпоративных информационных технологий и сетей связи, которые, в свою очередь, помогают основному бизнесу Компании в достижении поставленных целей.

Для обеспечения задач диспетчерско-технологической связи и хозяйственного управления энергосистемы используются различные системы передачи информации.

В ОАО «Тюменьэнерго» используются следующие виды связи:

  • радиорелейная связь;
  • кабельная связь;
  • проводная связь;
  • командно-поисковая связь;
  • высокочастотная связь по линиям электропередачи;
  • радиосвязь;
  • проводная телефонная связь;
  • транкинговая радиотелефонная связь;
  • внешняя цифровая связь на основе ВОЛС;
  • спутниковая телефонная связь;
  • сотовая телефонная связь.

На 01.01.2012 г. общая протяженность кабельных линий связи, включая волоконно-оптические кабели, составила 15,13 тыс. км, протяженность радиорелейных линий связи — 2,012 тыс. км, линий радиосвязи — 129,21 тыс. км, высокочастотных каналов по линиям электропередачи — 45,32 тыс. км, каналов тональной частоты — 210,32 тыс. канало-км.

Общая емкость АТС — 19 148 номеров, в том числе с выходом на автоматическую общегосударственную телефонную сеть — 17 654 номера. Все предприятия ОАО «Тюменьэнерго» имеют выход на автоматическую общегосударственную телефонную сеть.

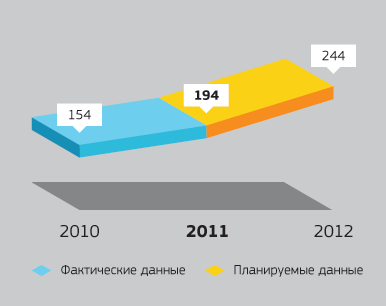

темпы роста по оснащению энергообъектов
системами телемеханики, отвечающими
современным требованиям

Корпоративная телекоммуникационная сеть передачи данных создана на основе современных телекоммуникационных технологий (АТМ, Frame Relay, HDSL, RadioEthernet), обеспечивающих высокую скорость, надежность и безопасность обработки данных, эффективный доступ к общим ресурсам (корпоративные приложения и базы данных, информационно-справочные системы, электронный документооборот, интернет).

В 2011 году на объектах связи ОАО «Тюменьэнерго» были выполнены следующие мероприятия:

  • оборудовано системами телемеханики 49 энергообъектов, из них на 40 подстанциях передача телеинформации осуществляется с устройств классом напряжения от 6 кВ и выше, в международных протоколах МЭК-101 (104) с метками времени. Темпы роста по оснащению энергообъектов ОАО «Тюменьэнерго» системами телемеханики, отвечающими современным требованиям, приведены на графике выше;
  • оснащено системами связи 18 энергоообъектов;
  • построено более 50 км ВОЛС.

В рамках развития автоматизированных систем технологического управления проведено 85 мероприятий по увеличению количества контролируемых параметров энергообъектов, телемеханизации подстанций, модернизации оборудования с целью перехода к использованию современных протоколов передачи данных.

Планы дальнейшего развития сети связи ОАО «Тюменьэнерго» предполагают реконструкцию автоматических телефонных станций с применением IP-телефонии, замену физически и морально устаревшего оборудования на цифровое. Расширение сети широкополосного доступа на базе технологии RadioEthernet, увеличение числа оптических магистральных линий связи и передачи данных приведет к созданию единого информационного пространства, которое, в свою очередь, позволит принимать управленческие решения в кратчайшие сроки.

В целях улучшения качества электроэнергии и снижения потерь на объектах ОАО «Тюменьэнерго» в 2011 году продолжены работы по Программе установки микропроцессорных устройств регулирования напряжения. Всего за истекший год установлено 38 устройств.

Для уменьшения времени негативного воздействия на оборудование при дуговых КЗ в отсеках распределительных устройств 6, 10, 35 кВ, на 2 объектах ОАО «Тюменьэнерго» в 2011 году установлена быстродействующая дуговая защита, выполненная на основе волоконно-оптических датчиков.

В целях увеличения надежности электроснабжения потребителей в 2011 году на объектах ОАО «Тюменьэнерго» проведены следующие мероприятия:

  • оборудованы микропроцессорными устройствами релейной защиты и автоматики 153 отходящая линия классом напряжения 6, 10, 35 кВ;
  • оборудованы микропроцессорными устройствами релейной защиты и автоматики 20 силовых трансформаторов;
  • оборудованы микропроцессорными устройствами релейной защиты и автоматики 52 ВЛ-110 кВ.

Для увеличения надежности работы Тюменской энергосистемы в аварийных режимах, связанных с дефицитом мощности и снижением частоты, на объектах ОАО «Тюменьэнерго» установлены 8 комплектов микропроцессорных устройств автоматики частотной разгрузки.

Работы по реализации данной программы будут продолжены в 2012 году.

В инвестиционную программу 2012 года на развитие систем технологической связи и телемеханики заложено более 500 млн руб.

Задачи развития средств связи и систем технологического управления на 2012 год

Мероприятия

Результат

Развитие центров
управления сетями

В 2011 году были построены и введены в опытную эксплуатацию 3 новейших ЦУС с использованием программно-технического комплекса PSI Control. Данное развитие ЦУС было проведено в трех филиалах ОАО «Тюменьэнерго» — «Сургутские электрические сети», «Когалымские электрические сети» и «Ноябрьские ЭС». В 2012 году планируется передача созданных ЦУС в промышленную эксплуатацию, что позволит обеспечить централизованное оперативно-технологическое (диспетчерское) управление электрическими сетями филиалов.

Реконструкция систем
телемеханики

В соответствии с инвестиционной программой ОАО «Тюменьэнерго» в 2012 году запланирована реконструкция систем телемеханики, построенных на основе многоуровневой архитектуры на базе современных программно-аппаратных средств серийного производства с выполнением функций программной блокировки коммутационных аппаратов от ошибочного действия персонала на ПС-110/35 кВ ОАО «Тюменьэнерго». В планах ОАО «Тюменьэнерго» провести реконструкцию 50 объектов систем телемеханики, что даст большой задел на 2013 год.

Реконструкция каналов связи
и передачи данных

На 2012 год намечено широкомасштабное строительство волоконно-оптических линий связи по линиям электропередач. В качестве резервных каналов связи будут задействованы спутниковые терминалы, а также для покрытия групп подстанций филиала ОАО «Тюменьэнерго» «Нижневартовские электрические сети» будет использована технология широкополосного радиодоступа.

ИТ-стратегия

В 2011 году в рамках централизованного проекта совместно с ОАО «Холдинг МРСК» выполнен сбор информации и аналитический обзор текущего состояния ОАО «Тюменьэнерго» в области информационных технологий. Последующая реализация проекта предусматривает определение основных направлений развития в области информационных технологий и телекоммуникаций, включающих в себя этапы:

  • унификацию и централизацию на уровне Холдинга системы ключевых бизнес-приложений на единых базовых платформах;
  • централизацию автоматизированных систем технологического управления на уровне ЦУС филиалов;
  • построение единого информационного пространства совместно с ОАО «Холдинг МРСК» на основе комплексного подхода к автоматизации и интеграции систем и решений различных классов;
  • стандартизацию и консолидацию инфраструктуры для поддержки централизованных решений и систем на уровнях Холдинга и ОАО «Тюменьэнерго»;
  • стандартизацию и централизацию процессов управления информационной безопасностью на основе комплексного подхода;
  • сбалансированное развитие телекоммуникационной инфраструктуры на основе современных технологий и услуг связи в соответствии с темпами развития бизнес-приложений и технологических систем;
  • развитие служб ИТТ ОАО «Тюменьэнерго» для перехода на сервисно-ориентированную модель деятельности.

Реконструкция Центров обработки данных

Завершенный в 2010 году проект реконструкции центров обработки данных (ЦОД) позволил создать современную вычислительную инфраструктуру во всех филиалах и исполнительном аппарате Общества. Технология, используемая ранее, предполагала, что для одного компонента системы требовалась, как минимум, одна единица серверного оборудования. Состоявшаяся реконструкция позволила использовать технологию виртуальных сервисов. Новая технология повысила «плотность» размещения систем на меньшем количестве оборудования. Теперь на одном сервере может работать несколько систем, их производительность при этом не снижается. Полученная инфраструктура построена на базе лучших в отрасли решений (VMware, HP, EMC).

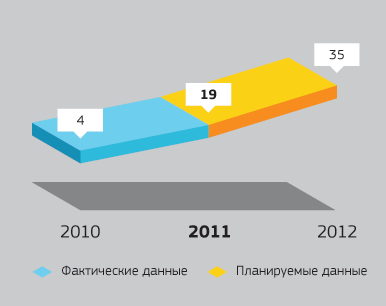

Количество систем
на виртуальной платформе, шт.

В течение 2011 года проведены работы по переводу 19 вспомогательных информационных систем в виртуальную среду. В результате перевода без снижения производительности систем уменьшено потребление ресурсов ЦОД (охлаждения, электроэнергии, физического пространства в помещениях ЦОД). Все оборудование виртуальной инфраструктуры обеспечено гарантией производителей, что также повышает надежность информационных систем, ранее использовавших устаревшие серверы, снятые с производства. Фактическое и планируемое к переводу в 2012 году на виртуальные платформы количество систем изображено на графике.

Изменение ландшафта Автоматизированной системы управления документооборотом (АСУД)

Уже не первый год в Компании работает автоматизированная система управления документооборотом (АСУД). Благодаря ей в деловых процессах Общества исключены факты потери документов, возрос уровень исполнительской дисциплины персонала.

В 2011 году серверная архитектура АСУД приведена к стандарту развертывания систем АСУД на базе EMC Documentum. Реализованное решение резервирует основные компоненты программно-аппаратного комплекса за счет включения в комплекс резервирующих серверов. В результате модернизации в случае выхода из строя любого сервера система продолжит функционировать без перерыва, сохраняя выполнение всех требований к процессу документооборота предприятия. Возможность роста объема хранилища базы данных документов обеспечивается средствами внешней системы хранения с применением передовой технологии масштабирования системы.

Замена устаревшего серверного оборудования Автоматизированной системы коммерческого учета энергоносителей (АСКУЭ)

Автоматизированная система коммерческого учета энергоносителей (АСКУЭ) обеспечивает сбор данных с приборов учета потребителей. Для Общества это один из основных инструментов, используемых при расчетах за оказанные услуги.

В 2011 году было приобретено новое оборудование для системы и началась плановая замена устаревших серверов системы на 12 территориальных площадках ОАО «Тюменьэнерго». Обновление серверного оборудования позволяет снизить риски потери информации от приборов учета потребителей, а также снижает затраты на ремонт и сервисную поддержку устаревшего серверного оборудования.

Ключевые проекты ИТ-деятельности, планируемые на 2012 год

Стратегия ИТТ, разработанная в Холдинге МРСК, содержит эталонные модели для основных направлений ИТ-деятельности и планы для централизованной реализации. По каждому направлению запланированы мероприятия ОАО «Тюменьэнерго» в 2012 году. Большинство мероприятий выполняется централизованно, сов-местно с Холдингом МРСК:

  • внедрение решений SAP: Системы управления активами ДЗО и анализа состояния активов Холдинга и ДЗО;
  • разработка и внедрение общекорпоративной системы бюджетного планирования, учета и консолидации;
  • внедрение общекорпоративной системы отчетности;
  • разработка и внедрение Корпоративной системы управления единой нормативно-справочной информацией ОАО «Холдинг МРСК» и его дочерних и зависимых обществ;
  • разработка и внедрение Информационной системы управления инвестиционными проектами в ОАО «Тюменьэнерго»;
  • перевод автоматизированной системы документооборота на версию 2.0 и новую платформу EMC Documentum;
  • внедрение геоинформационной системы аварийно-восстановительных работ и чрезвычайных ситуаций.

Кроме централизованных проектов, в 2012 году предстоит реализация следующих мероприятий ОАО «Тюменьэнерго»:

  • разработка и внедрение автоматизированных систем управления договорной деятельностью, дебиторской задолженностью;
  • разработка и внедрение решения Call-центра (Система управления взаимодействием с потребителями);
  • тиражирование подсистемы управления транспортом электроэнергии SAP IS-U.
