Организация процесса технологического присоединения

Технологическое присоединение — комплекс технических мероприятий и юридических процедур, обеспечивающих в совокупности фактическое присоединение объектов заявителя к объектам электросетевого хозяйства сетевой организации, в которую была подана заявка на технологическое присоединение.



КАЧЕСТВО И ОПЕРАТИВНОСТЬ — ПРИОРИТЕТЫ ДЕЯТЕЛЬНОСТИ ЦЕНТРА ОБСЛУЖИВАНИЯ КЛИЕНТОВ ОАО «ТЮМЕНЬЭНЕРГО».



Для организации взаимодействия с потребителями услуг начиная с 2007 года в ОАО «Тюменьэнерго» работает Центр обслуживания клиентов, функционирование которого основано на принципе «единого окна». На конец 2010 года в его состав вошли Центральный офис при исполнительной дирекции, три региональных отделения на базе филиалов компании «Тюменские электрические сети», «Сургутские электрические сети», «Нижневартовские электрические сети», а также дополнительные офисы в территориальных сетевых организациях в городах Тюмень, Сургут и Нижневартовск.

Работа Центра обслуживания клиентов в части осуществления ОАО «Тюменьэнерго» технологического присоединения направлена на повышение качества и оперативности приема заявок от потребителей, предоставления им консультаций по процедуре и информации о движении документов. Более подробная информация о работе Центра обслуживания клиентов ОАО «Тюменьэнерго» представлена в разделе «Клиентоориентированность».

Процесс технологического присоединения энергопринимающих устройств заявителей к электрической сети ОАО «Тюменьэнерго» осуществляется в соответствии с законодательством Российской Федерации.



Информация о тарифах на технологическое присоединение за 2010 год и об утверждении тарифов на 2011 год



Для оптимизации взаимодействия между сетевой организацией и заявителями при определении стоимости технологического присоединения Региональной энергетической комиссией Тюменской области, ХМАО, ЯНАО были приняты соответствующие Решения, устанавливающие величину расходов на выдачу технических условий, проверку их выполнения и фактические действия по присоединению энергетических установок заявителей по заключаемым в 2009 году договорам.

В случаях, когда при осуществлении технологического присоединения отсутствует необходимость выполнения мероприятий по строительству или реконструкции объектов электросетевого хозяйства, то стоимость договора составляет 5 613,00 рублей, 11 349,00 рублей и 22 102,13 рублей (без НДС) для заявителей на напряжение 0,4 кВ, 6—10 кВ и 35—110 кВ соответственно. Действие указанных Решений пролонгировано без индексации и на 2011 год.

Если необходимы капитальные вложения, то их стоимость дополнительно включается в размер платы и в каждом отдельном случае утверждается регулирующим органом.

Таким образом, в течение 2010 года в соответствии с поданными ОАО «Тюменьэнерго» материалами, Региональной энергетической комиссией Тюменской области, ХМАО, ЯНАО были приняты Решения об установлении размера платы по 151 договору суммарной стоимостью 4,94 млрд рублей (без НДС) и общей мощностью 715,355 МВт:



  • Статьи расходов и класс напряжения



  • Информация о договорах



  • Объем спроса на технологическое присоединение

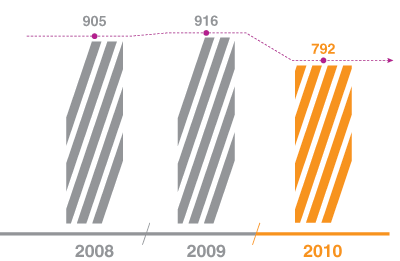

В течение 2010 года в ОАО «Тюменьэнерго» принято 4 141 заявка на технологическое присоединение суммарной мощностью 791,824 МВт. По отношению к аналогичным показателям 2009 года количество заявок выросло на 1 %, а объем заявленной мощности снизился на 13,6 %.

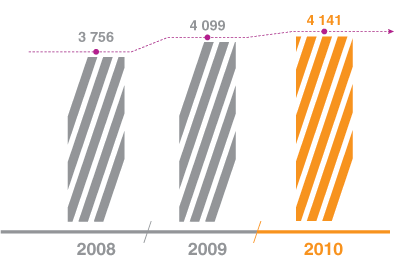

Количество принятых заявок на технологическое присоединение к электрической сети ОАО «Тюменьэнерго», шт.
Заявленная мощность к присоединению, МВт



  • Объем удовлетворенного спроса на технологическое присоединение

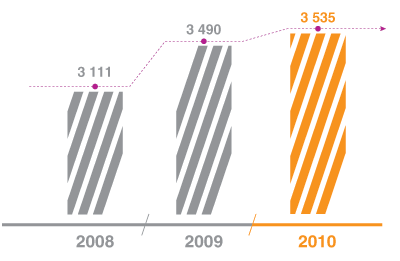

В течение 2010 года заключено 3 535 договоров технологического присоединения общей мощностью 586,051 МВт. Количество заключенных договоров по сравнению с 2009 годом увеличилось на 1,3 %, мощность по заключенным договорам увеличилась на 5,3 %.

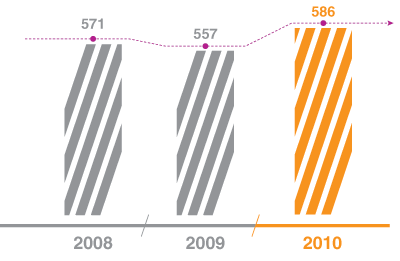

Количество заключенных договоров технологического присоединения, шт.
Объем присоединяемой мощности по договорам технологического присоединения, МВт



4 141 заявка на технологическое присоединение суммарной мощностью 791,824 МВт принята В 2010 году.
  • Объем присоединенной мощности

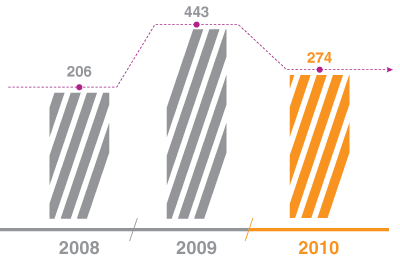

В 2010 году полностью выполнены мероприятия и осуществлено технологиче­ское присоединение по 2 202 договорам общей мощностью 274 440 МВт. Прирост количества по отношению к 2009 году составил 11 %. Присоединенная мощность снизилась на 38,1 %.

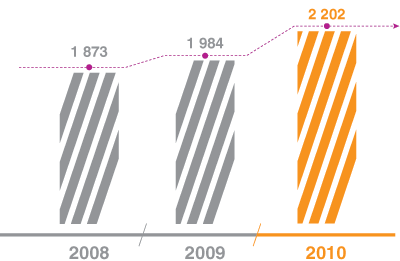

Количество присоединений к электрической сети ОАО «Тюменьэнерго», шт.
Присоединенная мощность (подписано актов ТП), МВт

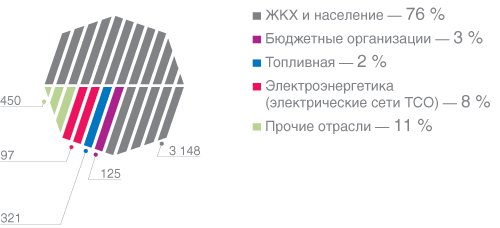

Распределение количества заявок по отраслям, шт.

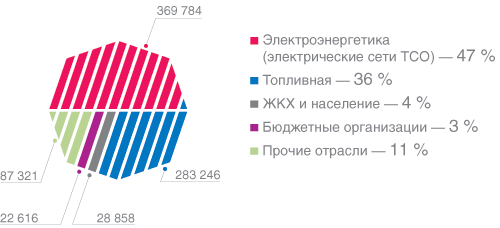

Распределение заявленной мощности по отраслям, кВт, %

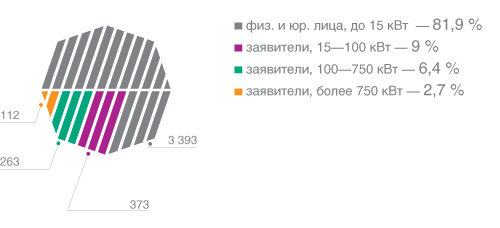

Структура количества принятых в 2010 году заявок по диапазонам мощности, шт., %

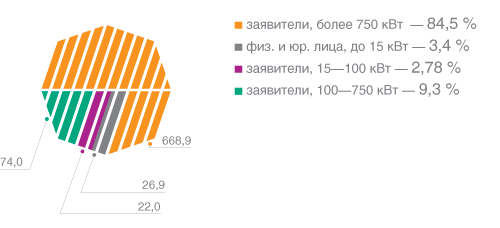

Структура заявленной к присоединению мощности в 2010 году, МВт, %



  • Результаты финансово-экономической деятельности по технологическому присоединению
