Для организации взаимодействия с потребителями услуг, начиная с 2007 г. в ОАО «Тюменьэнерго» работает центр обслуживания клиентов, функционирование которого основано на принципе «единого окна». На конец 2009 года в его состав вошли центральный офис при исполнительной дирекции, три региональных отделения на базе филиалов Компании: «Тюменские электрические сети», «Сургутские электрические сети», «Нижневартовские электрические сети», а также дополнительные офисы в территориальных сетевых организациях в городах Тюмени, Сургуте и Нижневартовске. | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
Более подробная информация о работе центра обслуживания клиентов ОАО «Тюменьэнерго» представлена в разделе «Клиентоориентированность». Процесс технологического присоединения энергопринимающих устройств заявителей к электрической сети ОАО «Тюменьэнерго» осуществляется в соответствии с законодательством РФ (см. пункт 2.4 «Правовое регулирование»).
Для оптимизации взаимодействия между сетевой организацией и заявителями при определении стоимости технологического присоединения Региональной энергетической комиссией Тюменской области, ХМАО, ЯНАО были приняты соответствующие решения, устанавливающие величину расходов на выдачу технических условий, проверку их выполнения и фактические действия по присоединению энергетических установок заявителей по заключаемым
в 2009 г. договорам:
Информация о тарифах на технологическое присоединение за 2009 г. и утверждении тарифов на 2010 г
В случаях, когда при осуществлении технологического присоединения отсутствует необходимость выполнения мероприятий по строительству или реконструкции объектов электросетевого хозяйства, то стоимость договора составляет 5 613,00 руб., 11 349 руб. и 22 102,13 руб. (без НДС) для заявителей на напряжение 0,4 кВ, 6–10 кВ и 35–110 кВ соответственно.
Действие указанных Решений пролонгировано без индексации и на 2010 г. Если необходимы капитальные вложения, то их стоимость дополнительно включается в размер платы и в каждом отдельном случае утверждается регулирующим органом.
Объем спроса на технологическое присоединение
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|

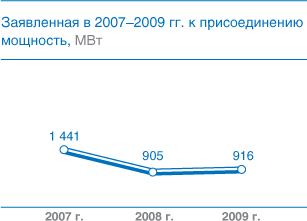

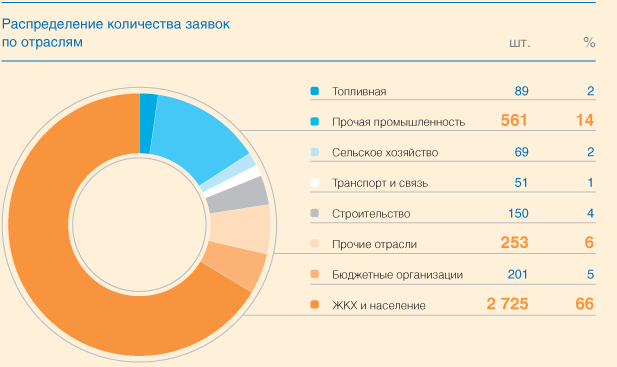

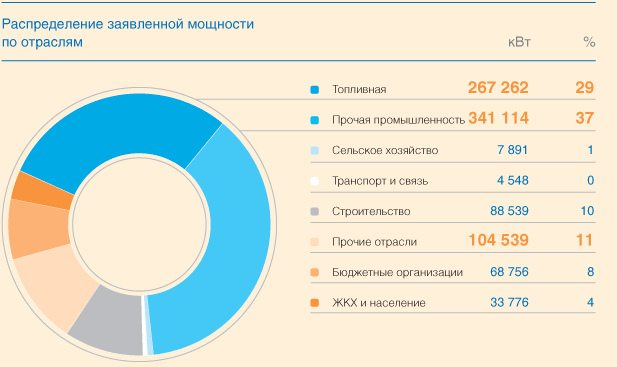

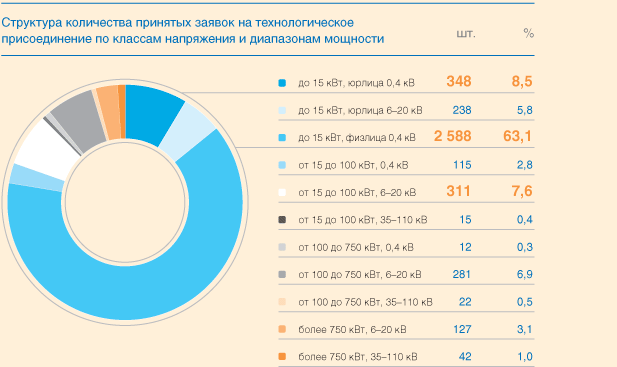

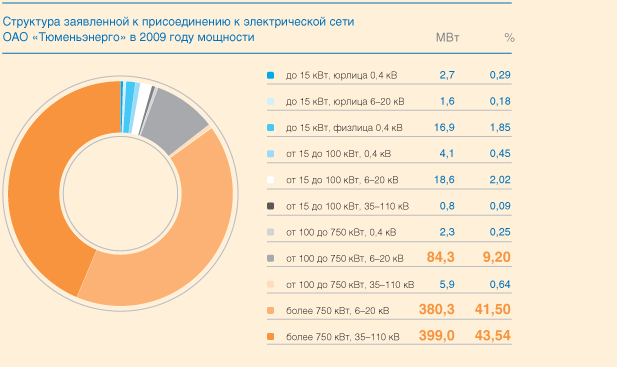

Количество принятых заявок на технологическое присоединение и заявленная мощность
Объем удовлетворенного спроса на технологическое присоединение
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|

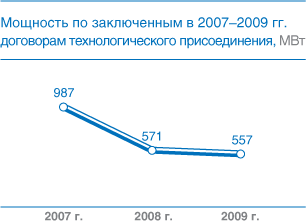

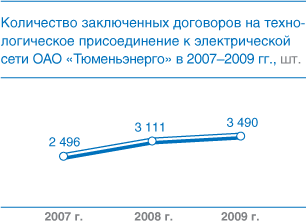

Количество заключенных договоров и мощность по договорам технологического присоединения
Объем присоединенной мощности. Статистика присоединений
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|

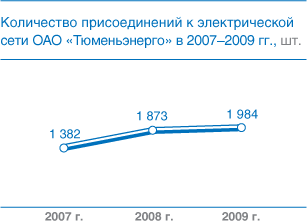

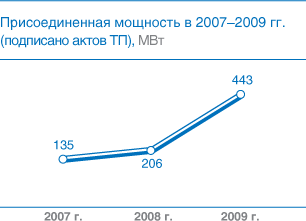

Количество присоединений к электрической сети и Присоединенная мощность
Значительный рост присоединенной мощности по отношению к прошлым отчетным периодам обусловлен исполнением крупных договоров об осуществлении технологического присоединения, заключенных в 2007–2008 гг. Отказов в технологическом присоединении в 2009 г. не допущено. Процедура обработки каждой заявки, оформление договора и технических условий, выполнение мероприятий по технологическому присоединению производится строго в отведенные Правилами технологического присоединения сроки. | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Несмотря на продолжающиеся негативные процессы в мировой и национальной экономиках в 2009 г., ОАО «Тюменьэнерго» продолжает придерживаться политики недопущения отказов заявителям в технологическом присоединении к своей электрической сети. Динамика отказов от технологического присоединения со стороны заявителей говорит о постепенном возврате на докризисный уровень по данному показателю. Если в 2008 году после подачи заявок отказалось 537 заявителей с заявленной мощностью 441 МВт, то аналогичные показатели в 2009 г. составили 303 отказа на 271 МВт. При этом, в структуре данных заявителей в пересчете на мощность также, как и ранее, преобладают крупные промышленные предприятия и организации коммунального комплекса. Данная тенденция характеризует серьезные изменения в планах развития крупных компаний вследствие влияния экономического кризиса, а также об отсутствии признаков восстановления объемов жилищного строительства на территории городских округов.
Детальная информация о процессах, осуществляемых ОАО «Тюменьэнерго» при технологическом присоединении в 2009 г. представлена в таблице «Отчет об объемах спроса на технологическое присоединение и его удовлетворение» (Приложение № 1 к настоящему годовому отчету на CD).
Результаты финансово-экономической деятельности по технологическому присоединению
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
